5月6日,位于固原市原州區河川鄉上黃村的寧夏云霧山330千伏輸變電工程項目施工現場,330千伏構支架基礎已全部澆筑完畢,來回穿梭的鏟車忙碌地進行消防水池地基的施工。截至目前,原州區集中開工重大項目96個,總投資超過210億元,年度計劃投資117億元。
“寧夏云霧山330千伏輸變電工程是寧夏能源發展‘十四五’規劃重點能源基礎設施項目,主要為滿足固原地區新能源匯集高效外送需求?!睒I(yè)主項目經理李志軍表示,工程建成后將進一步優化固原電網結構,提高供電可靠性,縮短固原南部110千伏供電半徑,改善線路末端電能質量。

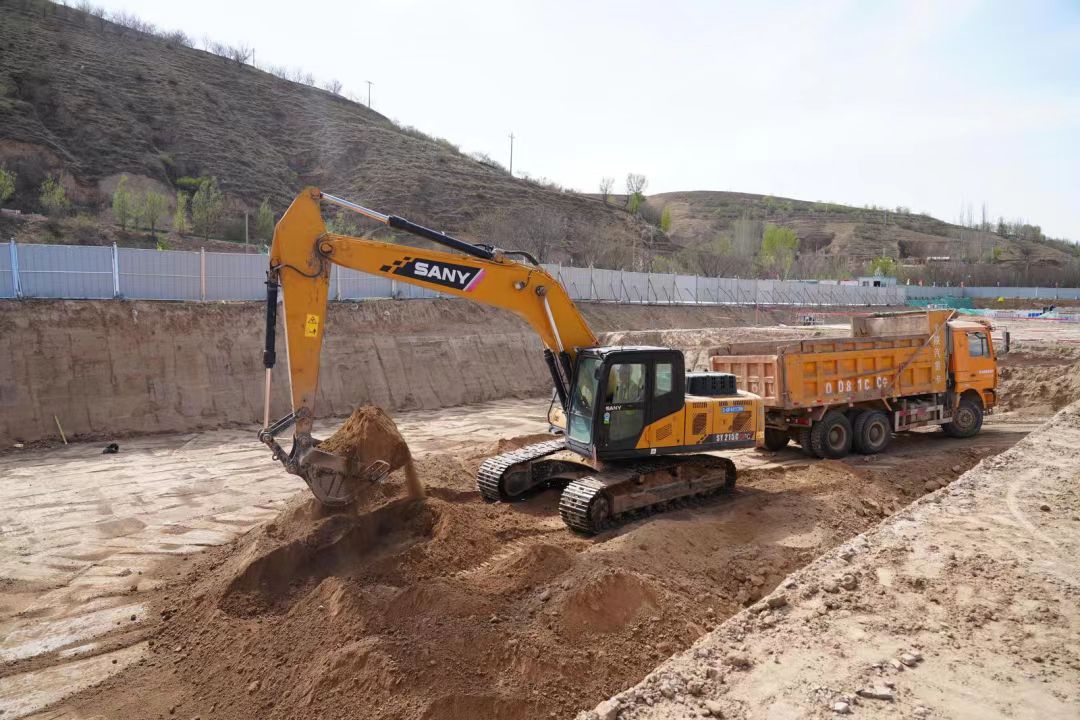

寧夏云霧山330千伏輸變電工程項目建設現場。
目前,云霧山330千伏輸變電工程已完成投資2.4億元,完成投資計劃的34%。本工程的線路部分共計202基基礎,基礎澆筑完成191基,完成總量的94.6%,鐵塔地面組裝完成61基,鐵塔吊裝完成21基;變電站地基處理全部完成,完成25個構架基礎澆筑。
國能寧夏六盤山電廠2*1000MW機組工程建設現場,各種機械臂在空中靈活地旋轉、伸縮。該工程是自治區重點示范工程,集電廠、煤礦、新能源和綜合能源供應一體化開發建設。
國能寧夏六盤山電廠的兩個間接空冷塔直徑155米,高190米,建成后將成為全球首個百萬機組雙曲線型鋼結構間接空冷塔?!板仩t鋼架已經搭建到了40米的高度,兩座間接空冷塔也已建到了30多米。”項目相關負責人表示,今年6月,部分設備的安裝工作將正式展開。

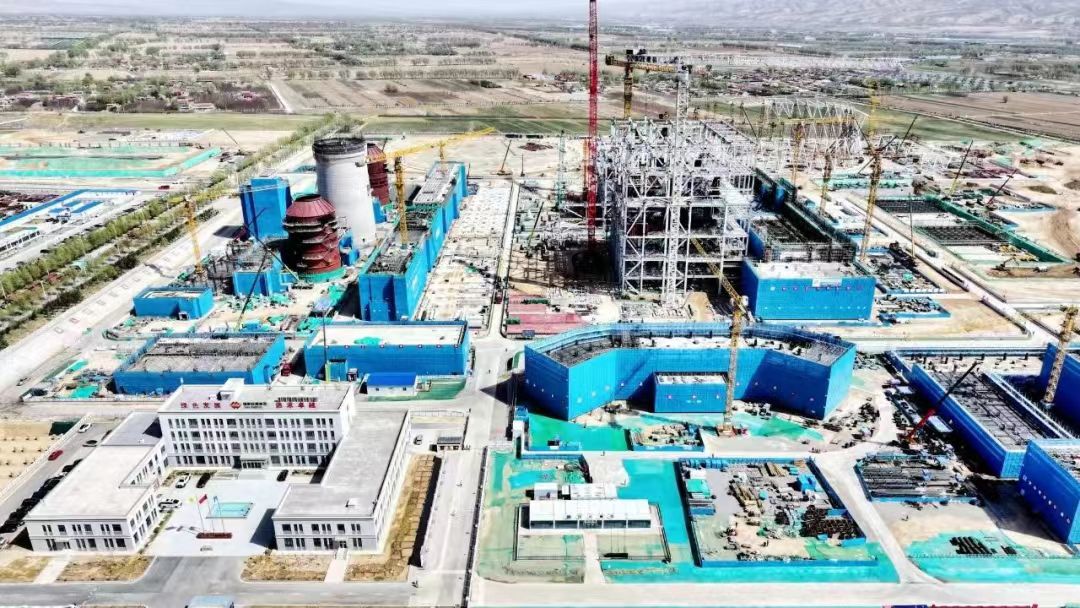

國能寧夏六盤山電廠2*1000MW機組工程建設現場。
為保證項目運營,今年以來,原州區每個季度舉辦一次政銀企對接會,商討企業融資、項目資金支付和項目建設進度等問題,同時舉辦企業紓困解難會,專項對企業運營中需要政府保障的問題進行梳理和解決。
另外,原州區舉辦產業專班工作推進會,10個專班一一匯報工作推進情況?!拔覀兙褪且皶r解決項目推進中的難點堵點問題,特別是在要素保障上,推出‘項目管家’服務,為每個重大項目配備服務領導,提供全程協調、跟蹤服務,確保項目順利推進?!痹輩^(qū)發改局有關負責人表示。(來源:寧夏日報客戶端)
